一般充電站評估-選址-簽約完成后,運營商就可以進行電力報備了。

充電樁屬于高頻大功率用電產品,不規范的安裝使用會對居民的生命財產安全造成安全隱患,因此項目可用電力不足的充電站在充電樁安裝前需到當?shù)毓╇姽具M行報裝申請,由電力公司上門勘測,出具供電方案,安裝專用電表。低壓報裝可以通過網上國網、南方電網等APP線上進行業務申請,而公共充電站高壓報裝需要到當?shù)仉娏揪€下申請。

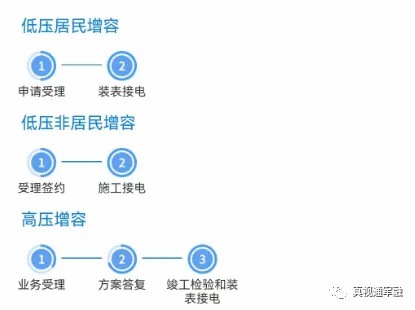

低壓報裝申請具體流程及所需素材如下:

低壓非居民安裝

▎01. 準備好項目加蓋公章的企業主體證明、產權證明、身份證明等材料;營業執照、法人身份證、經辦人身份證、授權委托書、產權方的同意安裝證明、充電樁建設的政府批復、充電樁合格證等原件和掃描件。

▎02. 項目負責人(經辦人)在網上國網、南方電網等APP進入“新裝”“企業新裝”,選擇服務地區省-市-區-街道,填寫申請表,遞交相關申請材料掃描件。

▎03.電力公司1-3個工作日內會派出專門的工作人員與你約好時間一同前去現場進行考察判斷。如果該區域可以提供足夠的電力,現場會讓經辦人簽字確認,電力公司內部流程則進入方案出具-派單-現場裝表流程。如果該區域不能提供電力,則需要考慮其他方案。

▎04.接下來等待電力公司施工接電裝表完成,就可以簽約用電合同了。

* 申請需要的材料包括:

1.客戶有效證明原件和復印件(包括營業執照或組織機構代碼證),營業執照經營范圍包含開展充換電運營等服務;(營業執照)

2.經辦人委托書及有效身份證原件和復印件;(蓋章版授權委托書和經辦人身份證照片)

3.用電申請表;(APP內直接填寫)

4.充電樁建設的政府批復原件和復印件;(充電樁建設相關政策文件)

5.產權證明或產權單位許可證明原件和復印件(包括土地和房產證明);(合作合同合同掃描件/同意安裝證明)

6.充電樁技術參數資料;(充電樁合格證)

授權委托書

高壓增容電力申請具體流程及所需素材如下:

高壓增容電力申請具體流程

在進行充電樁電力報裝之前,經辦人首先需要聯系當?shù)氐碾娏尽k娏緯沙鰧iT的工作人員前去現場進行考察,并做出是否能夠為該區域提供電力的判斷。如果該區域可以提供穩定的電力,那么就可以繼續進行報裝流程。如果不能提供電力,則需要考慮其他方案。

當電力公司審核通過后,即可著手進行用電單位報裝。用電單位需要提供相關的材料,包括企業營業執照、用電計劃、用電設備等。這些材料需要經過電力公司審核后才能繼續進行后續的報裝流程。

▎01. 根據項目用電規劃,計算出所需申請變壓器的容量。

▎02. 項目負責人到供電營業廳填寫申請表,遞交相關申請材料。

▎03. 供電公司一星期后進行現場勘察,確定供電方案。一般高壓單電源15個工作日,高壓雙電源30個工作日內,供電公司向企業提供書面的供電方案答復單(或《供電方案協議》)。

▎04.高壓申報企業需要負責充換電設施外線接入部分所涉及的政策處理、市政規費、青苗賠償。

* 申請需要的材料包括:

書面申請書、項目批文復印件(新建房)、平面圖、規劃紅線圖原件和復印件、申請人身份證明(原件和復印件)、營業執照、法人資格證明(原件和復印件)、土地使用證明等。

授權委托書

在報裝完成后,就可以進行充電樁的安裝了。安裝前需要先進行場地勘測,確定位置和線路情況等,確保后續的施工進程更加順利。然后按照相關機電工程和建筑工程規范進行施工,包括充電樁的基礎、安裝、接線、調試等過程。在安裝完成后,需要進行電氣檢測,確保充電樁操作正常。

當全部設備安裝完成并經過電力公司的驗收后,即可進行使用。在使用過程中,需要定期進行設備保養和檢查,注意使用安全。

總得來說,充電站電力報裝是一項相對復雜的工程,需要進行多方面的審核和施工,但只要按照相關的流程和規范進行操作,就可以順利完成報裝。同時,充電樁電力報裝需要考慮周全,包括外部電力穩定性和內部設備安全性等,才能夠?qū)⒊潆姌锻度胧褂?,為社會提供更好的服?wù)。
